桥面沥青摊铺
1、施工流程
施工准备----清理基层----抛丸----喷涂第一遍防水涂料----实干后喷涂第2遍防水
涂料----铺设胎体增强材料----喷涂第三遍防水涂料----桥面养护
2、施工准备
1)道桥防水材料进场。
2)人员单位:总负责人、技术指导员、施工人员
3)施工设备:清渣机、吹灰机、抛丸机、喷涂机、洒布车、搅拌器、发电机、搅拌桶、
滚刷、毛刷
3、基层检查
1)基层混凝土强度应达到设计强度的80%以上。
2)基层混凝土表面粗糙度应为0.5mm~1.0mm。
3)基层表面的浮灰应清除干净,并不应有杂物、油类物质、有机物等。
4)及时清理结构缝,结构缝内应嵌填密封材料。

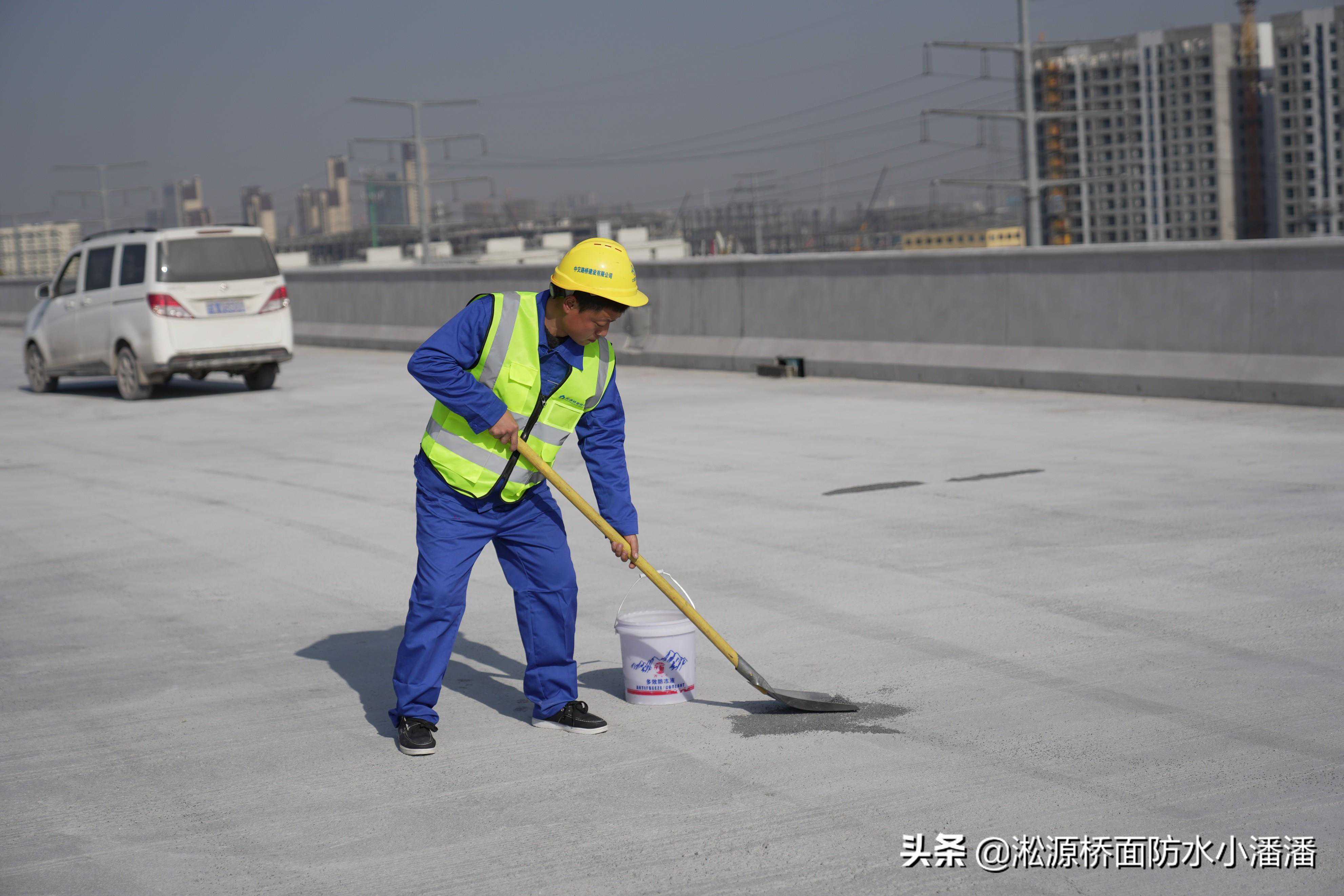

桥面基层清理,无明水油污

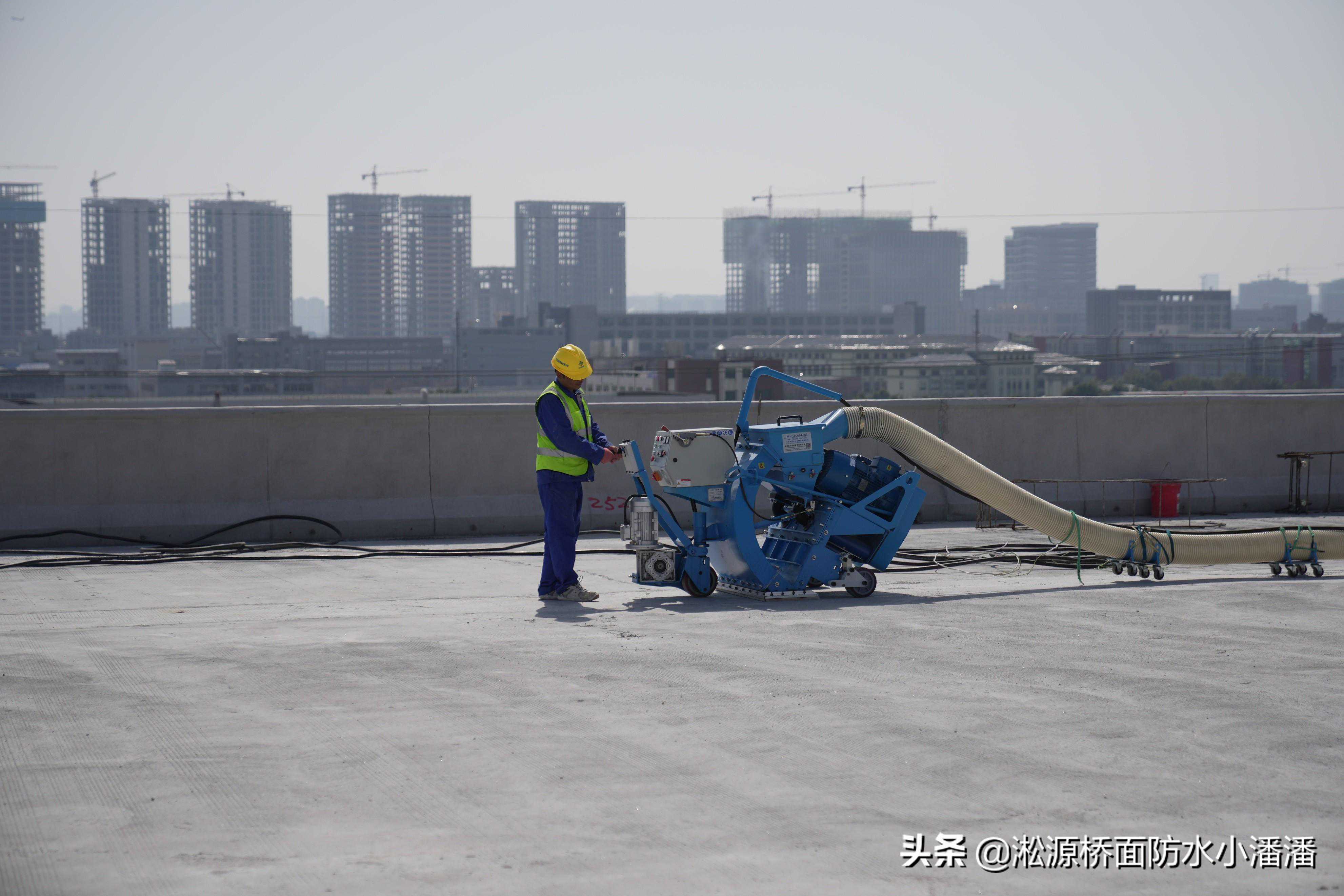

4、抛丸施工工艺
1)调试抛丸机前清除桥面的尘土、石、杂物等。
2)准备工作完成后,调试抛丸机,选择合适的丸料,抛丸效果以清除浮浆,但不破坏
原混凝土结构和平整度,100%“创面”、露骨,但不会造成骨料的松动和微裂纹。
3)在抛丸工艺试验后,确定最佳丸料规格,丸料流量即最佳电机负载、抛丸设备行走
速度等关键工艺参数。抛丸工艺参数确定后,按照下图顺序进行大面积抛丸处理,处理完成
后注意保洁。
3)轻度抛丸抛丸机速度选用2-3档,行走速度5-10m/min。检查抛丸机第不抛出口与
工作清理面的高度,应保证各边都在10mm(±1mm)内,如超出范围应进行调整。
4)抛丸时应全断面,不可漏抛。每个工作面搭接长度不得小于3cm,宽度4mm,相邻抛
丸净距24mm。

桥面防水抛丸施工现场
5、注意事项
1)抛丸过程应连续作业,如因特殊原因造成抛丸停机,在下次重抛之前将机器倒退30cm
左右,再重新开始抛丸,待机器行走过去后,应及时检查搭接区域抛丸质量,如有遗漏再进
行补抛。
2)桥面防护墙根部局部混凝土找平处理时,可使用角磨机,不得出现明显凹凸沟痕,
做到棱直面平,确保混凝土铺装层与沥青面层有效粘结。
3)抛丸处理粗糙度控制标准以目测无浮浆为准,如果粗糙度过大,会带来大量的底涂
和修复工作量相比,同时也不利于粘结强度;如果粗糙底过小,会导致粘结力不够。
4)混凝土桥面抛丸处理后要求保持桥面干净,不得在桥面上拌和混凝土和砂浆。
6、施工气候条件要求
1)桥面防水涂料在成膜过程中有几个连续的无雨、雪、冰冻天气,尤其是在涂膜实干前不
能遇雨、雪,否则不仅会造成涂膜麻面和空隙,而且还有被雨水冲掉的可能。
2)严禁在雨天、雪天、风力大于或等于5及时施工,施工气温为5~35度。
